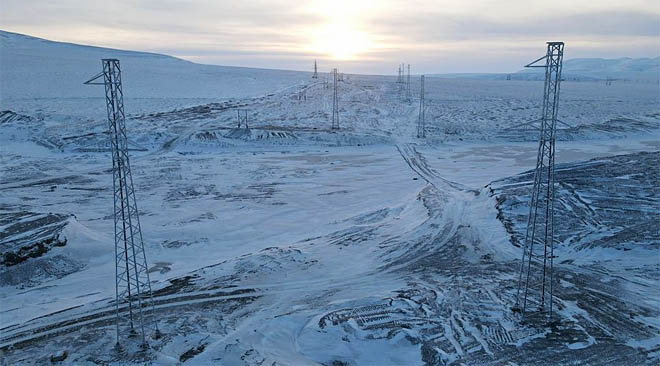

Строители смонтировали большую часть опор новой линии электропередачи Певек - Билибино
2092 опоры новой линии электропередачи Певек – Билибино смонтировали строители по состоянию на конец января.
Всего на этой ЛЭП им предстоит установить 2483 опоры. Как сообщает пресс-служба ПАО «РусГидро» (АО «Чукотэнерго» входит в группу «РусГидро»), к настоящему времени подготовлены 90 % фундаментов опор, проложено 264 км провода. На завершающем этапе находится возведение подстанции 110 кВ «Комсомольский» и распределительного пункта «Билибино». Ожидается, что линию электропередачи введут в эксплуатацию до конца текущего года. Следующим этапом станет сооружение резервной цепи ЛЭП, которая пройдёт параллельно первой, а также строительство переключательного пункта «Бета» и реконструкция подстанция «Южный». Эти объекты планируется ввести в строй к 2026 году. Напомним, что строительство линий электропередачи Певек – Билибино необходимо для замены ЛЭП, которая эксплуатируется на Чукотке с 1960 года.
